Trát tường là hạng mục quan trọng ảnh hưởng tới thẩm mỹ cũng như độ bền công trình. Nếu thi công không đúng kỹ thuật, tường dễ xuất hiện tình trạng nứt, bong tróc, gây khó khăn cho các bước hoàn thiện tiếp theo. Vậy trát tường cần thực hiện như thế nào, cần lưu ý gì để lớp trát bền đẹp? Hãy cùng Trường Sinh tìm hiểu chi tiết trong bài viết dưới đây.
Tại sao công tác trát tường lại quan trọng?
Trong thi công xây dựng, công tác trát tường là một trong những công đoạn quan trọng ảnh hưởng tới toàn bộ công trình, cụ thể như sau:
- Làm phẳng và hoàn thiện bề mặt tường: Lớp vữa trát giúp che đi các khuyết điểm, mạch xây, tạo nên bề mặt tường phẳng, đẹp.
- Tạo nền tảng cho sơn tường: Khi tường được trát đúng chuẩn kỹ thuật, phẳng đẹp sẽ giúp lớp bả sơn bám tốt hơn, lên màu đẹp và hạn chế lỗi bề mặt.
- Bảo vệ kết cấu tường: Lớp trát tạo thêm một lớp bảo vệ cho tường, giúp giảm tác động của thời tiết, độ ẩm, nấm mốc và các yếu tố ngoại cảnh từ môi trường.
- Hạn chế nứt tường: Trát đúng tỷ lệ và kỹ thuật giúp giảm nguy cơ xuất hiện các hiện tượng như nứt chân chim, phồng rộp, bong lớp sơn hoàn thiện.
- Giảm chi phí sửa chữa: Lớp trát hoàn thiện đạt yêu cầu sẽ giúp hạn chế các lỗi phát sinh, tránh phải sửa chữa hoặc sơn lại nhiều lần sau thời gian sử dụng.
Trát tường cần chuẩn bị những gì?
Trước khi tiến hành trát tường, bạn cần chuẩn bị những dụng cụ và nguyên vật liệu như sau:
Dụng cụ thi công
- Dụng cụ chuẩn bị vữa: Xẻng đầu vuông, xô, xe rùa, hộc đựng vữa, rây sàng, cuốc lưỡi tròn.
- Dụng cụ trát tường: Bàn xoa, bay, thước.
Nguyên vật liệu trát
- Xi măng trát: Nên ưu tiên chọn loại xi măng mềm mịn, chất lượng tốt, đến từ thương hiệu nổi tiếng có tem mác đầy đủ.
- Cát trát tường: Cần lọc kỹ bằng lưới sàng đá 1,5x1,5mm. Trong cát không được lẫn tạp chất, bùn bẩn, rác…Đảm bảo khi trát lên bề mặt tường sẽ không bị nứt, lồi lõm.
- Nước: Trong nước có hàm lượng tạp chất không vượt quá giới hạn cho phép (lượng tạp chất hữu cơ không lớn hơn 15 mg/L). Càng nhiều tạp chất thì tuổi thọ của vữa sẽ bị giảm đi.

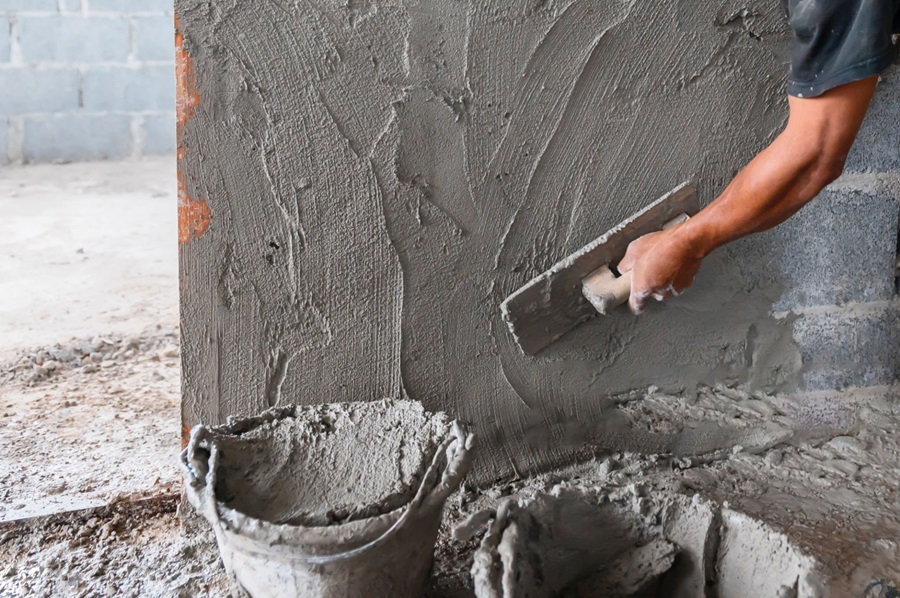

Chuẩn bị trước khi trát tường
Trộn vữa tô trát tường
Thực tế, sẽ có 2 cách trộn vữa tô trát phổ biến là:
Trộn bằng máy
Máy trộn vữa sẽ được sử dụng nhiều hơn do đem lại năng suất trộn cao, vữa trộn cũng đều, giúp đẩy nhanh tiến độ thi công.
- Đầu tiên là đưa lượng nước dự tính đổ vào máy trộn.
- Cho 1 nửa cát vào trước.
- Đổ toàn bộ xi măng vào.
- Đưa phần cát còn lại vào.
- Trộn đều hỗn hợp trên 30 giây nhưng không được quá 30 phút.
- Có thể thêm nước hoặc phụ gia nếu cần để tăng độ kết dính.
- Đổ toàn bộ mẻ trộn hoàn thành ra cùng lúc.
Trộn bằng tay
Đầu tiên, bạn cần trộn khô cát và xi măng, đảm bảo hỗn hợp thành một màu đồng nhất. Sau đó mới cho nước và trộn đều hỗn hợp.
Lưu ý rằng:
- Trước 1 giờ sử dụng không trộn vữa, vữa đã trộn không được trộn lẫn thêm vữa mới, vữa đã bị đông cứng phải bỏ đi.
- Định mức có quy định trong các công trình thì vữa trát sẽ sử dụng xi măng mác 75. Đảm bảo trộn đúng tỷ lệ xi măng theo tiêu chuẩn, tránh cho quá ít hoặc quá nhiều.

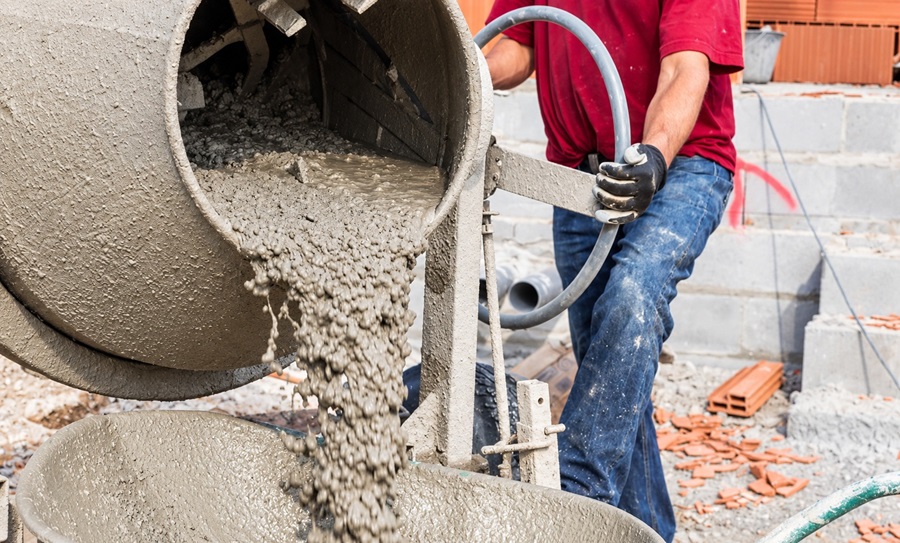

Trộn vữa trát bằng máy được sử dụng phổ biến hơn so với trộn thủ công
Quy trình thi công trát tường chuẩn kỹ thuật
Hãy cùng Trường Sinh tìm hiểu quy trình 6 bước trát trường chuẩn kỹ thuật:
Bước 1: Chuẩn bị bề mặt tường
- Kiểm tra và làm sạch: Trước tiên hãy kiểm tra xem bề mặt tường có bị gồ ghề, lồi lõm hay không. Hãy đục bỏ các phần bê tông thừa để đảm bảo bề mặt tường phải tương đối phẳng. Sau đó là loại bỏ rêu mốc, tạp chất trên tường.
- Đóng lưới: Đây là bước quan trọng không thể bỏ qua để đảm bảo tường không bị nứt ở các điểm tiếp giáp giữa tường và dầm.
- Tưới nước: Việc tưới nước trước khi tô trát sẽ tạo độ bám dính, tránh tường quá khô sau khi trát gây hiện tượng nứt chân chim. Lưu ý, chỉ nên tưới lượng nước vừa đủ, tưới quá nhiều sẽ khó thi công.

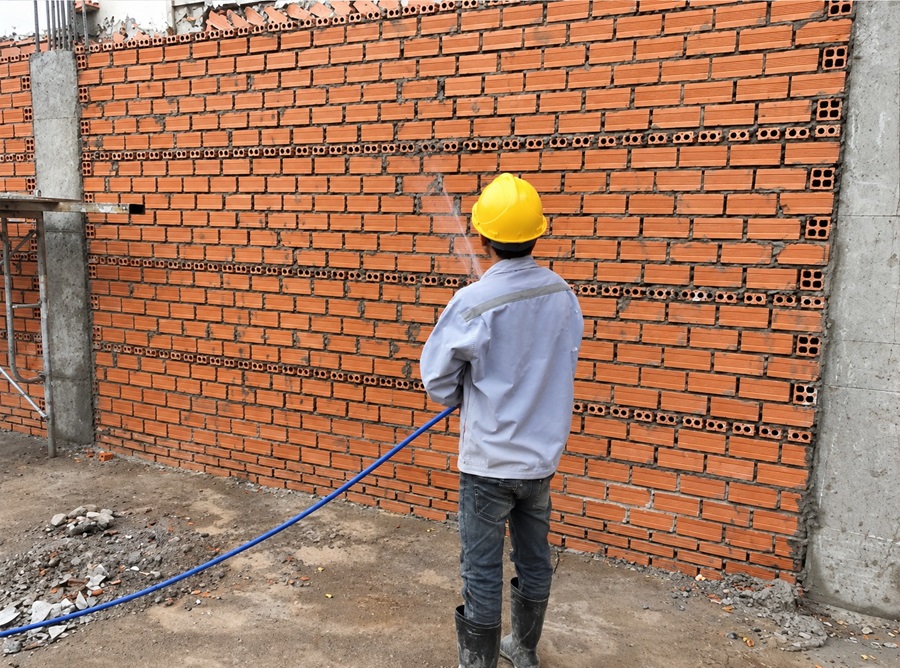

Tưới nước bảo dưỡng tường
Bước 2: Đắp mốc - Ghém tường
Trước khi tạo mốc, cần kiểm tra tổng thể bề mặt tường bằng thước dài thẳng áp sát bề mặt tường để kiểm tra độ phẳng, phát hiện vị trí lồi lõm trước khi trát.
Sau khi kiểm tra độ phẳng của tường, tiến hành thực hiện các bước tiếp như sau:
Tạo mốc chính
- Tại vị trí 2 góc mặt tường cần định vị 2 điểm cách trần và tường bên khoảng 15 - 20cm. Tại các điểm đó, cần đóng đinh sao cho đầu đinh nhô ra các tường một khoảng bằng chiều dày lớp trát.
- Các mốc chính còn lại ở dưới sẽ xác định bằng các thả dọi từ mốc chính trên xuống.
Tạo mốc phụ
- Nếu chiều dài thước cán nhỏ hơn khoảng cách giữa 2 mốc chính hoặc ở vị trí tương ứng với chiều cao đợt giáo. Lúc này sẽ có thêm mốc phụ.
- Bạn lấy dây căng giữa 2 mốc chính là sẽ xác định được vị trí và đắp mốc phụ.
Tạo dải mốc
- Tiến hành nối các dải mốc bằng vữa theo phương song song với chiều cán thước, dựa vào 2 mốc ở 2 đầu rồi dùng thước cán phẳng là sẽ được dải mốc.
- Dùng thước cán phẳng theo 2 cạnh dải mốc, dùng bay cắt vát cạnh ta sẽ được hệ thống dải mốc.

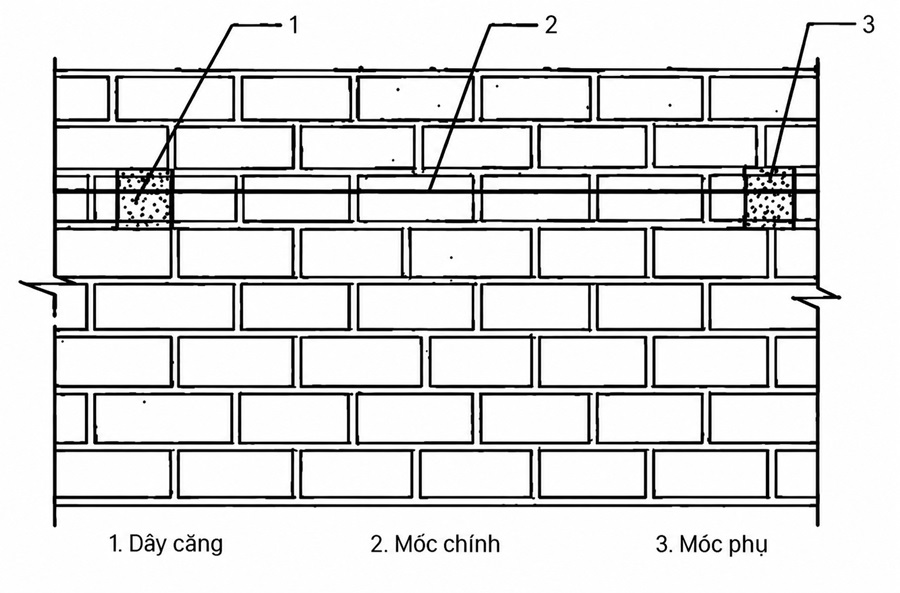

Tiến hành đắp mốc để tiến hành trát tường
Bước 3: Tiến hành trát tường
Khi trát tường sẽ trát 3 lớp gồm:
- Lớp lót: Trát lớp lót dày 3 - 7mm lên bề mặt tường để tạo độ bám giữa vữa và tường. Vữa phải đạt độ dẻo phù hợp, sau khi trát phải miết kỹ các mạch và bề mặt.
- Lớp đệm: Lớp vữa dày 8 - 12mm sẽ giúp kết cấu xây bằng phẳng hơn, lớp đệm này cần được cán và xoa phẳng chờ khô mới trát lớp cuối.
- Lớp ngoài cùng: Dày khoảng 2mm, khi thi công cần dùng bàn xoa và bay để bổ sung vữa vào tường, các vị trí hẹp…Nếu phát hiện tạp chất hãy loại bỏ ngay nếu không khi quét vôi sẽ gây ố tường,
Khi trát tường cần chú ý những vị trí dễ bỏ sót như bệ cửa sổ, gờ cửa, chân tường, bếp…Tại các vị trí tiếp giáp giữa gỗ và gạch cần đánh nhám bề mặt gỗ rồi mới trát. Ngoài ra, mặt trên bệ cửa sổ phải tuân thủ đúng độ dốc trong thiết kế, lớp vữa trát phải ăn sâu vào dưới khung cửa sổ dày tối thiểu 10mm.

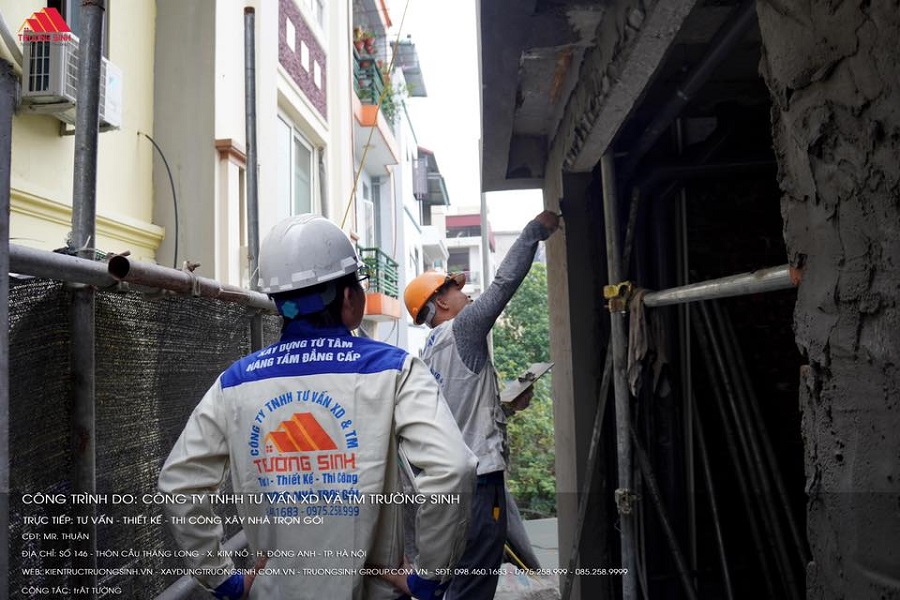

Tiến hành trát tường với 3 lớp nhằm đảm bảo chất lượng
Bước 4: Cán phẳng
Sử dụng thước dài hơn vị trí giữa 2 dải mốc để cán, đảm bảo thước phải rửa sạch. Không được để đầu thước lệch khỏi dải mốc trong lúc cán, không được ghì mạnh thước lên dải mốc. Nếu vữa tràn đầy vào thước cần phải bỏ thước ra và loại bỏ vữa đi.
Thực hiện cán nhiều lần khi mặt lớp vữa phẳng và dải mốc cùng nằm trên mặt phẳng. Sau mỗi lượt cán, cần để ý xem vị trí nào thước không tiếp xúc tới thì dùng bay phết vữa thêm rồi dùng thước cán lại chỗ đó.
Bước 6: Xoa nhẵn bề mặt
Thực hiện xoa nhẵn nhẹ nhàng sau khi bề mặt vữa cán vừa se lại. Nếu lớp vữa trát khô không đều, cần xử lý như sau:
- Vị trí ướt: Có thể phủ lên một lớp vữa khô rồi gạt lại, xoa đồng thời với chỗ khác.
- Vị trí khô: Sẽ phải nhúng nước, sau đó dùng bàn xoa kết hợp dùng chổi nhúng nước đưa lên vị trí đó rồi xoa.
Khi xoa phải xoa nhiều lần, càng về sau thì cần xoa nhẹ hơn cho đến khi bề mặt lớp trát phẳng và nhẵn. Sau khi trát hết một ô, tiếp tục xoa tới các ô khác. Xoa nhẵn cần thực hiện trong vùng hẹp, xoa đến khi không còn xuất hiện các hạt cát nổi lên bề mặt trát là được.

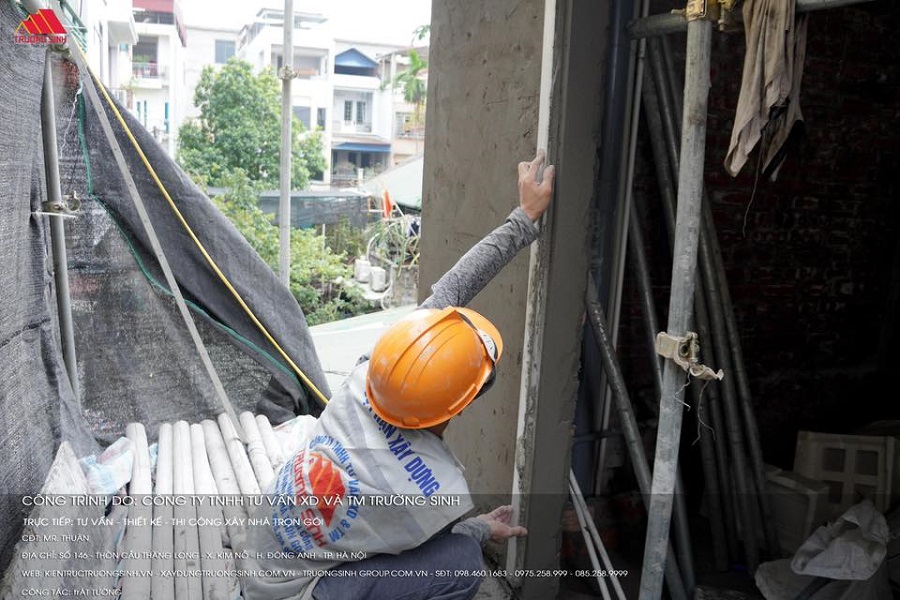

Cán phẳng và xoa nhẵn bề mặt bằng thước phẳng
Bước 7: Nghiệm thu, kiểm tra
Cần kiểm tra những vị trí sau:
- Vị trí cần phải phẳng, sắc cạnh như tường, cạnh cột, gờ tường.
- Vị trí có góc vuông phải kiểm tra bằng thước.
- Vị trí gờ bệ cửa sổ phải thẳng hàng với nhau.
Các bước nghiệm thu được thực hiện như sau:
- Dùng thước chiều dài khoảng 2m hoặc đèn neon áp sát tường để kiểm tra độ phẳng.
- Mặt trát đạt chuẩn phải phẳng nhẵn, sai lệch cho phép từ 1 - 1,5mm.
- Gõ nhẹ lên lớp vữa trát khi lớp vữa đã khô để kiểm tra độ bám dính của vữa, những chỗ có tiếng bộp cần được trát lại bằng cách phá rộng chỗ đó ra, miết chặt mép vữa xung quanh cho se mặt mới trát lại.
- Khi xuất hiện vết nứt, lồi lõm, sần sùi…khi lớp trát khô, cần kiểm tra và khắc phục ngay lập tức.

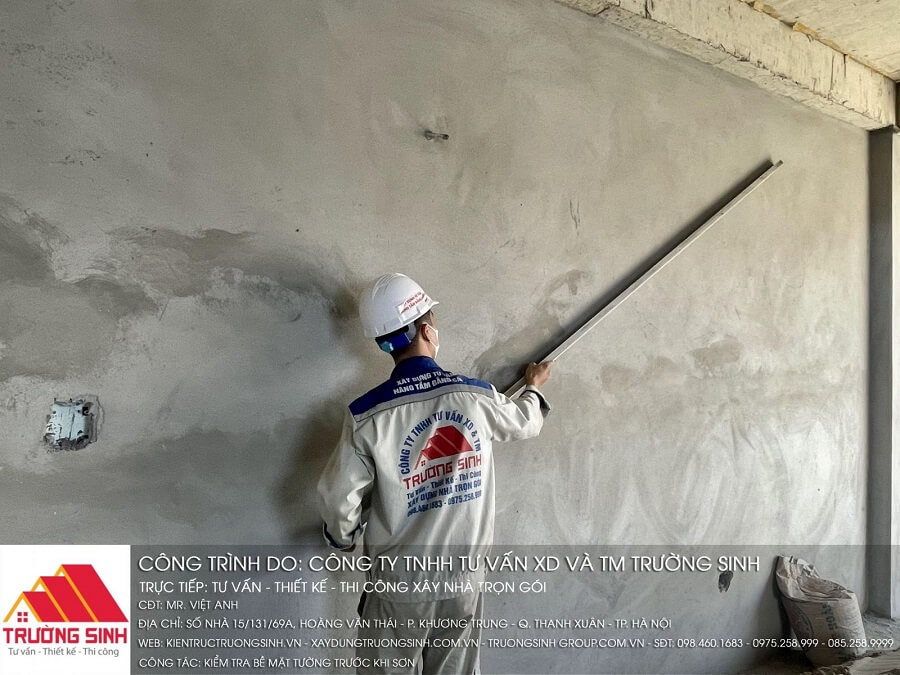

Nghiệm thu bề mặt trát kiểm tra chất lượng
Bước 8: Bảo dưỡng sau khi trát
Bề mặt sau khi trát tường cần được bảo dưỡng chuẩn kỹ thuật như sau:
- Các vị trí mới trát chưa khô thì tránh va chạm vào.
- Phun nước tạo độ ẩm cho bề mặt trát sau vài ngày, đặc biệt sau ngày nắng hoặc hanh khô.
- Tránh cho bề mặt tiếp xúc với nắng trong 2 - 3 ngày đầu sau trát.
4 lưu ý khi thi công trát tường không thể bỏ qua
Khi trát tường, bạn cần lưu ý những điều sau:
- Kiểm tra và làm sạch bề mặt tường: Trước khi trát, cần loại bỏ bụi bẩn, dầu mỡ, rêu mốc và các phần vữa thừa. Bề mặt nên được làm ẩm vừa đủ để tăng độ bám của vữa.
- Đảm bảo chiều dày lớp trát: Không nên trát một lớp quá dày vì dễ gây nứt, bong tróc. Với tường có độ lồi lõm lớn, nên chia thành nhiều lớp và chờ lớp trước đạt yêu cầu rồi mới trát lớp tiếp theo.
- Đóng lưới: Nên sử dụng lưới tại khu vực tiếp giáp giữa tường gạch và cột, dầm hoặc các vị trí có nguy cơ nứt. Lưới giúp tăng liên kết và hạn chế vết nứt xuất hiện sau khi hoàn thiện.
- Bảo dưỡng sau khi trát: Sau khi trát cần bảo vệ bề mặt khỏi nắng gắt, gió mạnh và va chạm. Có thể tưới ẩm định kỳ để hạn chế mất nước quá nhanh, giúp lớp vữa phát triển cường độ và giảm nguy cơ nứt.

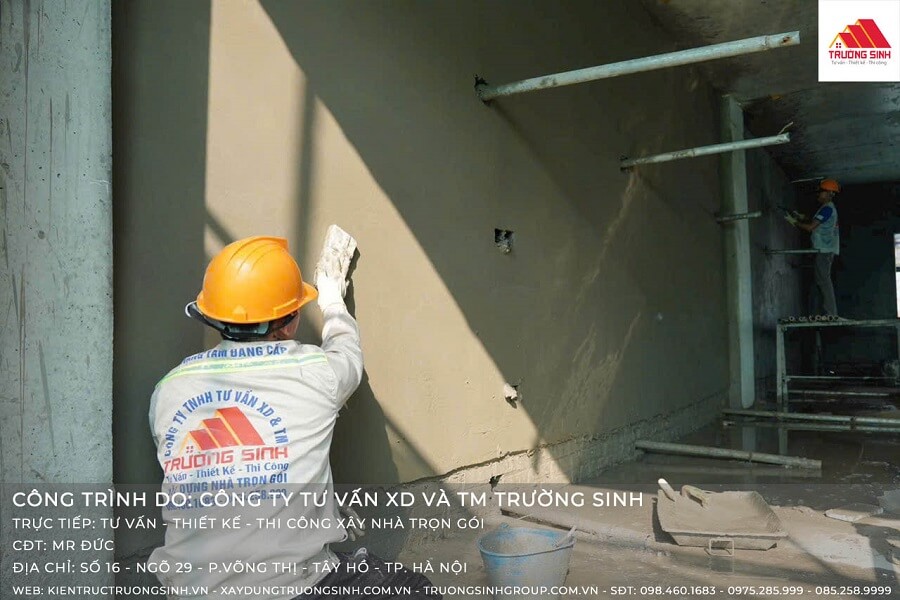

Trước khi trát phải đảm bảo bề mặt sạch sẽ và đóng lưới cẩn thận
Thi công trát tường bao nhiêu tiền 1m2?
Chi phí trát tường trọn gói gồm vật tư + nhân công hiện thường dao động khoảng 120.000 - 180.000 VNĐ/m². Mức giá thực tế phụ thuộc vào loại tường, độ dày lớp trát, vị trí thi công và điều kiện công trình.
|
Hạng mục
|
Giá tham khảo
|
|
Trát tường trong nhà
|
120.000 - 160.000 VNĐ/m²
|
|
Trát tường ngoài nhà
|
140.000 - 180.000 VNĐ/m²
|
* Lưu ý: Bảng giá trên chỉ mang tính chất tham khảo. Quý khách hàng vui lòng liên hệ với Trường Sinh qua hotline 098.460.1683 để được tư vấn chi tiết.
Trát tường là công đoạn không thể bỏ qua nếu muốn có một bề mặt tường phẳng, đẹp và bền theo thời gian. Hy vọng những thông tin trên giúp bạn hiểu rõ hơn về quy trình trát tường, chi phí thi công và những lưu ý quan trọng để có phương án phù hợp cho công trình của mình.
